Vsako leto okvirna gradnja postaja vse bolj priljubljena. To je mogoče preprosto razložiti - dostopna cena materiala, enostavnost in hitrost montaže, odlična zmogljivost končne strukture. Za postavitev stanovanjske stavbe vam ni treba imeti posebne izobrazbe ali strokovnih znanj. Če se odločite za gradnjo hiše sami, električna napeljava v okvirni hiši ne sme biti le zanesljiva in varna, temveč tudi enostavna za uporabo in se brez težav prilega zasnovi prostora. Da bi to dosegli, morate preučiti zahteve GOST in izbrati najboljšo možnost za postavitev komunikacij in naprav.
Značilnosti električne napeljave v okvirnih hišah
Poleg številnih pozitivnih lastnosti imajo okvirne zgradbe številne posebnosti, ki jih je treba upoštevati pri načrtovanju in izvedbi elektrifikacije.
Glavni odtenek je vnetljivost materialov, iz katerih so izdelane stene in talne plošče.Vzrok za vžig je lahko iskra ali znatno povišanje temperature. Tudi uporaba zaviralcev ognja ne odpravi vedno možnosti požara.
Naslednja lastnost je nezadostna debelina in trdnost nosilnih površin. Obstajajo težave pri pritrditvi linij in naprav na vezane plošče in suhomontažne plošče, ki se uporabljajo za notranjo dekoracijo prostorov.

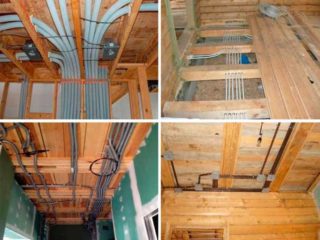

Glede na izbrano metodo obstaja določen vrstni red za polaganje kablov. Ta operacija se izvaja v fazi postavitve nosilnih konstrukcij ali po zaključku zaključnih del.
Postavitev ožičenja
Elektrifikacijska dela se začnejo z načrtovanjem. Diagram morate sestaviti na papirju ali v računalniški različici.

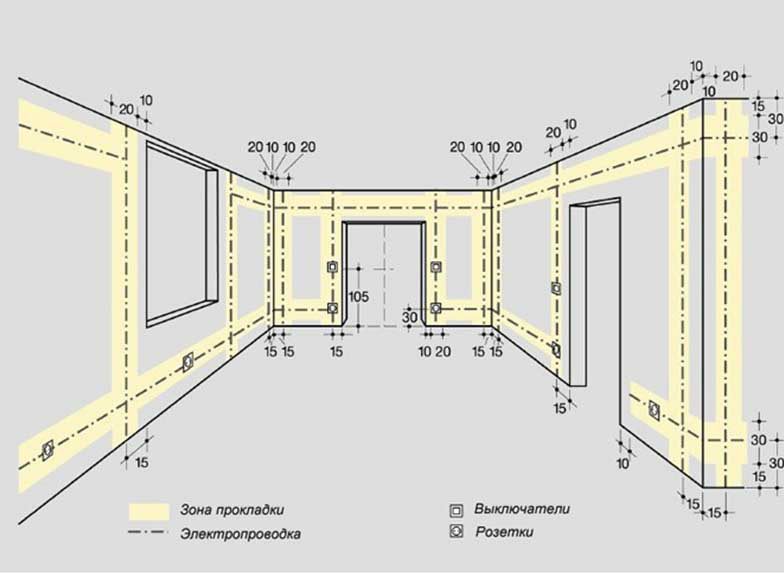

Risbe morajo vsebovati naslednje podatke:
- streha in nosilne konstrukcije;
- vhodna in notranja vrata;
- okna;
- vodovodne, kanalizacijske in plinske cevi;
- kabelski vhod v hišo;
- razdelilna plošča;
- ozemljitev;
- torbe;
- stikala;
- vtičnice;
- svetilke;
- gospodinjski aparati;
- prehod ožičenja;
- razdelilne omarice.
Na podlagi števila potrošnikov morate izračunati obremenitev za vsako sobo in za stavbo kot celoto. To vam bo pomagalo pri odločitvi o vrsti in moči uvodnih strojev.
Nujno je sestaviti načrt po korakih, ki bo opisal zaporedje vseh dejavnosti. Ta dokument vam bo omogočil, da se izognete napakam, saj bodo vsa dejanja izvedena v natančnem in premišljenem zaporedju.
Na podlagi projektne dokumentacije se izračunajo vrste in količine materialov ter potrebnih orodij.Imeti morate majhno rezervo, saj lahko med delom pride do nepredvidenih okoliščin.
Vstop v hišo

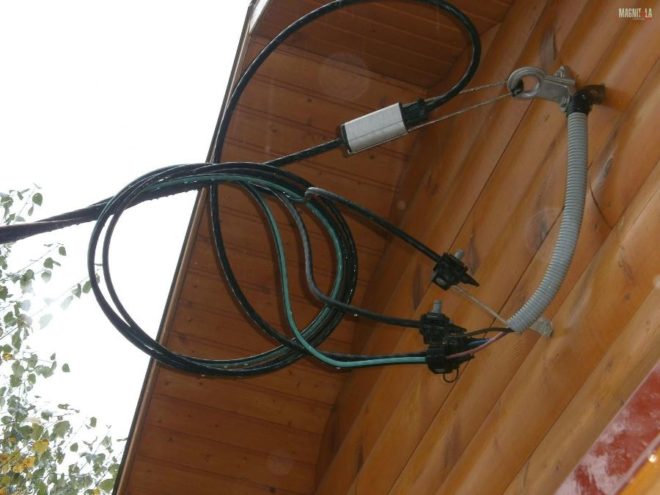

Napajalni kabel lahko vpeljete v hišo tako, da ga položite v zrak ali pod zemljo. Na podlagi tega se naredijo luknje v stropni plošči ali v podstavku. Pri zračni povezavi se med objektom in stebrom napne jeklenica, žica pa se obesi na sponke. Če je izbrana podzemna možnost, se v jarek najprej položi cev, v katero se potegne kabel. To bo preprečilo, da bi se zlomila, ko se zemlja dvigne. Na mestu, kjer ožičenje vstopi v hišo, je vstavljen prilagodljiv jekleni adapter.
V skladu s SNiP je linija najprej priključena na števec, ki je nameščen zunaj. Zaradi zaščite pred vplivi okolja je števec nameščen v zaprti škatli z okencem. Za števcem je nameščeno šaržno stikalo, ki bo prekinilo napajanje, če pride do izrednih razmer na liniji.
Razdelilna plošča
Razdelilna plošča se nahaja na mestu vstopa voda v stavbo. Omarico lahko izdelate sami, vendar je bolje uporabiti že pripravljen tovarniški izdelek.
Naslednje naprave so nameščene znotraj ščita v skladu s shemo:
- uvodni stroj;
- povezovalni avtobusi;
- naprava za diferenčni tok;
- diferencialni avtomati;
- varovalke;
- ventilator.
Panelna vrata morajo biti opremljena s ključavnico, ki mora biti po pregledu in servisiranju opreme vedno zaprta.
Kakšno vrsto ožičenja izbrati

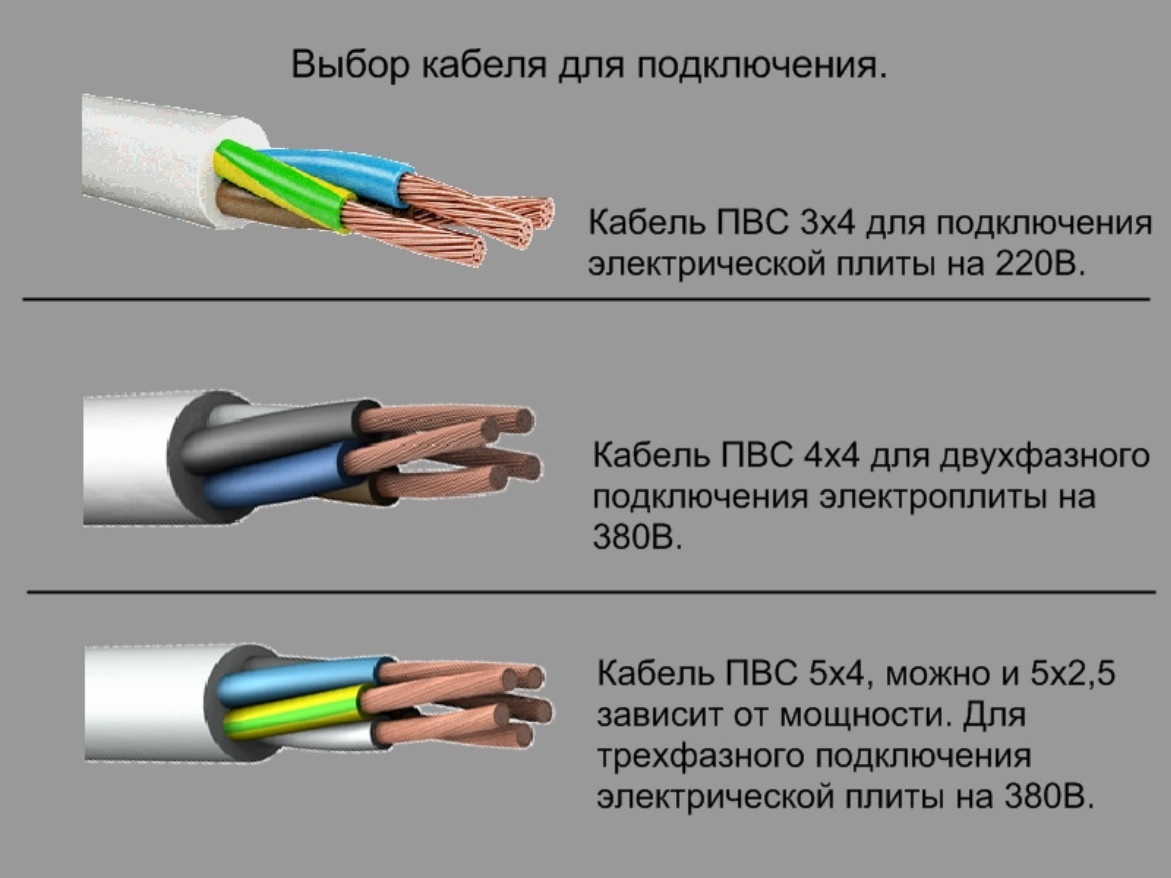

Glede na napetost, ki se napaja v objektu, se izbere trižilni kabel za 220 V in petžilni kabel za 380 V.
Izbira ožičenja je narejena glede na moč porabnikov, ki jih nameravamo priključiti na omrežje.
Optimalni presek žice za različne smeri:
- zgornji nivo: svetilke, lestenci, razsvetljava, alarmni senzorji, video kamere - 1,0-1,5 mm²;
- vtičnice v dnevnih sobah - 2,5 mm²;
- močne naprave: štedilniki, pečice, grelniki vode - 4,0 mm².
Poleg prereza morate biti pozorni na sestavo in debelino izolacije. Dober kabel pri segrevanju ne spremeni svojih lastnosti in ob stiku z ognjem ne oddaja dima ali strupenih snovi.
Metode polaganja
Napeljavo je možno napeljati na kakršen koli način, ki lastnikom nepremičnine najbolj ustreza.

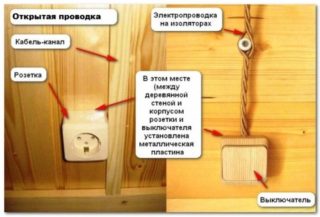

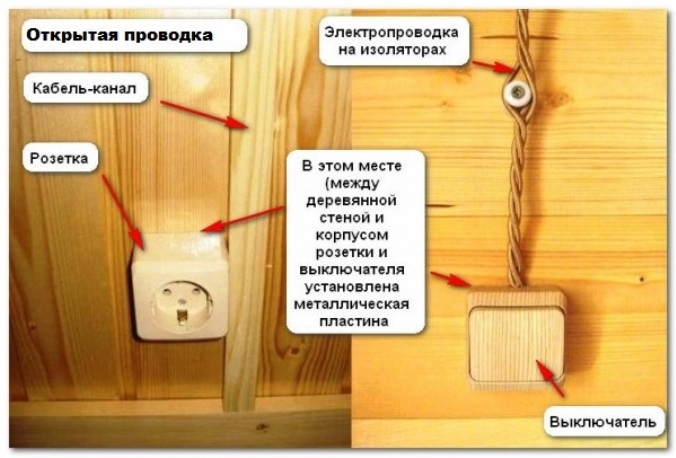

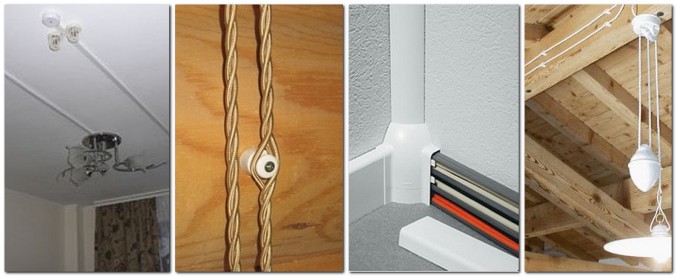

Odprta različica vključuje postavitev kablov in naprav na površino sten in notranjih predelnih sten. Za postavitev komunikacij se uporabljajo plastične škatle, električne cevi, keramični izolatorji ali jeklene vrvice. Montaža se izvede po izgradnji stavbe in zaključku prostorov.
Prednosti odprte metode:
- enostavnost;
- visoka hitrost polaganja;
- nizka cena;
- prost dostop za pregled;
- možnost popravila, zamenjave nekaterih delov in modernizacije.
Pomanjkljivost je, da komunikacije pokvarijo slog sobe in obstaja nevarnost poškodb.

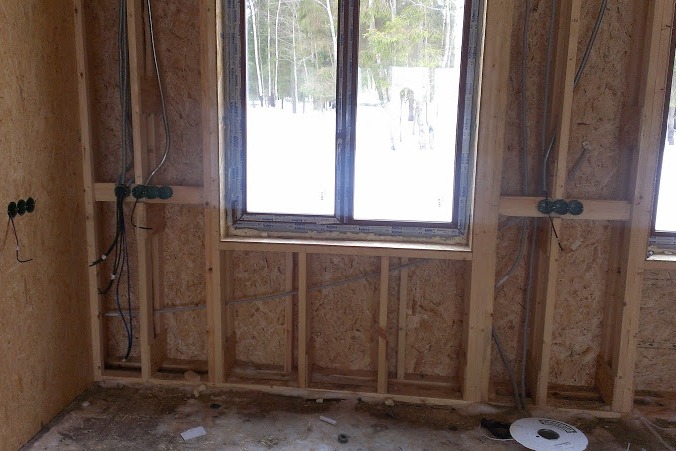

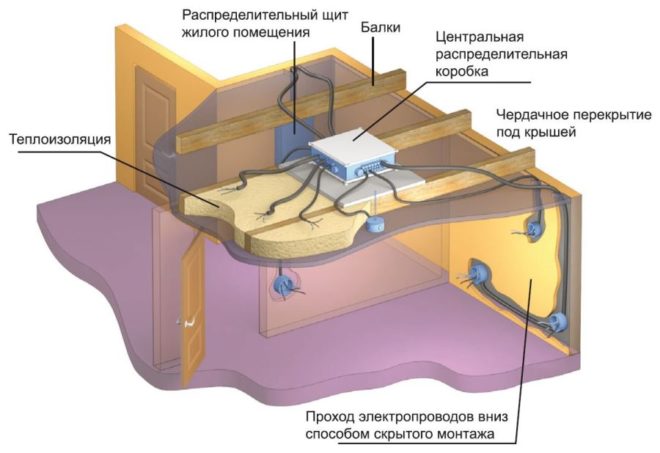

Skrito ožičenje v okvirni hiši je nameščeno med njegovo gradnjo;
Zaprta metoda ima naslednje prednosti:
- možnost skrivanja komunikacij pod ohišjem;
- ohranjanje celovitosti in harmonije površin.
Vendar ima ta rešitev veliko več pomanjkljivosti:
- stikala in vtičnice so trajno pritrjene, prestavljanje ali izdelava novih točk ni več mogoča;
- nemogoče je ločiti ožičenje, če se pojavi potreba;
- ni dostopa do kablov in omaric za ožičenje za njihovo preverjanje in popravilo;
- zapletenost in visoki stroški dela;
- velika nevarnost požara zaradi kratkega stika ali segrevanja kontaktov;
- zavrnitev sklenitve zavarovalne pogodbe.
Analiza prednosti in slabosti vsake metode kaže, da je prava izbira zunanja možnost.
Izbira materiala in varnost
Pri izbiri kablov in naprav je treba dati prednost visokokakovostnim izdelkom, za katere lahko prodajalci zagotovijo potrdilo o skladnosti. Od tega sta odvisna življenjska doba komunikacij in varnost ljudi.
Za ožičenje v hiši lahko uporabite kabel z debelimi aluminijastimi vodniki; norma za notranjo napeljavo je bakreno ožičenje. Že med projektiranjem je treba predvideti vgradnjo trižilnega kabla, pri katerem je za ozemljitev predvidena ena žila (rumeno-zelena). Kupite kable, ki so požarno varni. Za preklapljanje je treba uporabiti zbiralke z bakrenimi ali medeninastimi jedri.
Zmogljivi gospodinjski aparati morajo biti priključeni na električne vtičnice. Pred priključitvijo morate natančno prebrati navodila za uporabo naprav.Če se odločite za izdelavo notranjih tesnil, uporabite kovinske vtičnice.
Porazdelitev obremenitve
Enakomerna porazdelitev obremenitve med linijami je potrebna, da se prepreči njihovo pregrevanje in kontaktno izgorevanje. Izračun se izvede na podlagi delovanja sistema pri projektirani zmogljivosti največ 30 minut.

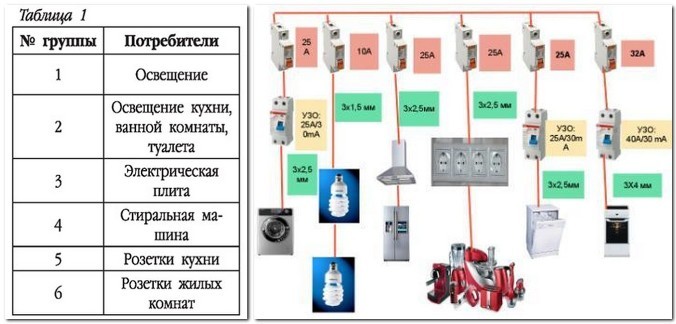

Če želite pridobiti začetne podatke, uporabite naslednja priporočila za združevanje potrošnikov v skupine:
- podobni izdelki;
- seštevek kazalnikov;
- dodelitev ločene skupine močnih izdelkov z dolgoročnim delovanjem.
Po tem morate porazdeliti nastavitve vzdolž vrstic. Na podlagi izvedenih izračunov se določi število smeri, vrsta strojev, potreba po RCD, prečni prerez vodnikov in vrste vtičnic za vsako sobo.
Montaža v hiši
Po vnosu kabla v hišo in priključitvi števca so položene linije, nameščene so vtičnice in stikala.
Ta dogodek se izvaja v naslednjem zaporedju:
- Pritrjevanje montažnih doz in vtičnic.
- Namestitev trase ožičenja. Odvisno od izbranega načina se vgradijo cevi, kabelski kanali, vrvi ali izolatorji.
- Kabel se polaga. Povezava se izvede s stiskanjem, spajkanjem, varjenjem, zvijanjem ali vodilom. Preklopne točke so izolirane.
- Priključijo se vtičnice, stikala, svetila in senzorji. Linije se preverjajo.
- Vgrajuje se ozemljitev. Sestavljen je iz elektrod, zakopanih 2 m v zemljo, povezanih z jeklenim krogom.
Po končani montaži se pravilnost preveri z zvonjenjem vseh linij.
Za začetek obratovanja hiše se morate obrniti na družbo za upravljanje z vlogo, ki vsebuje zahtevo za priključitev na enotno električno omrežje. Vlogi je treba priložiti projektno dokumentacijo, tehnične specifikacije, predračun dela in potrdilo o plačilu državne dajatve. Po sklenitvi pogodbe morate nakazati denar za vstop v omrežje in pripraviti opremo za prihod inšpektorja. Ob koncu pregleda se sestavi zapisnik in napaja objekt z napetostjo.
