Kakovosten drenažni sistem preprečuje, da bi se ogrodje zgradbe pod vplivom vlage zrušilo. Ob pravilni vgradnji korit, lijakov in cevi zdržijo 15 let ali več. Pogosteje obrtniki raje namestijo plastični drenažni sistem. Polimer je lažji, kar pomeni, da ne obremenjuje bistveno strešnega okvirja in hiše. Poleg tega se plastični sistemi prodajajo v najrazličnejših barvah; izberete lahko enako barvo kot strešni material.
Pravila za namestitev plastičnih drenažnih sistemov
Pri nameščanju vseh komunikacijskih elementov je pomembno upoštevati ta pravila:
- Dela na vgradnji polimerne drenaže se izvajajo pri temperaturi +5 stopinj. Montaža pri temperaturah pod ničlo je prepovedana. Plastika postane krhka in lahko pod vplivom sile poči.

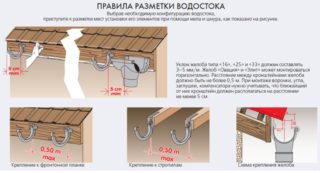

- Pritrditev nosilcev z enakomernim korakom. Kavlji za polimerne žlebove so lahko nameščeni na razdalji 60-80 cm, odvisno od njihovega preseka. Večji kot je, manjša je razdalja med držali. V tem primeru najprej pritrdite zunanje nosilce na razdalji 10-15 cm od začetka čelne plošče. Že med njimi so preostali kavlji nameščeni v enakih intervalih.
- Ohranite naklon.Pri nameščanju plastičnega drenažnega sistema morate narediti naklon proti sprejemnemu lijaku. Strokovnjaki priporočajo, da se držite vrednosti 3-5 mm za vsak meter pladnjev.
- Uporaba "pravega" orodja. Za polimer se pogosto uporabljajo kovinske škarje in žaga za kovino. Za pravilno čiščenje robov je bolje uporabiti brusni papir.
- Pladnji so spojeni s tesnili, zapahi/sponkami ali lepilom.
- Odtočna cev je pritrjena na steno s sponkami. Razdalja od gradbene škatle do cevi mora biti najmanj 6-8 cm.
Med inštalacijskimi deli morate zagotoviti, da naklon strehe štrli 1/2 ali 1/3 zavoja žleba. To bo preprečilo, da bi se celotna masa snega usedla nanj.
Orodja za inštalacijska dela
Za namestitev drenažnega sistema bo tehnik potreboval naslednja orodja:
- gradbeni svinčnik;
- merilni trak ali ravnilo;
- krmilni kabel;
- žeblji in samorezni vijaki;
- žaga za kovino;
- smirkov ali datoteka;
- kovinske škarje;
- kladivo, izvijač.
Zanj je potrebno pripraviti tudi potrebno število vodnih posod, lijakov, cevi in prehodnih kolen.
Faze namestitve
Namestitev plastičnega odtoka poteka v več zaporednih fazah:
- Označevanje. Določite lokacijo odtočne cevi in kavljev. Vnaprej namestite krmilni kabel.
- Pod pladnji pritrdite nosilce. Popravljeno glede na konfiguracijo. Dolgi so pritrjeni na strešne špirovce. Kratke - na sprednjo desko. Pazite, da sledite naklonu vzdolž predhodno nameščene krmilne vrvice.
- V zunanji pladenj, ki bo povezan z lijakom, naredite luknjo zanj. Oba elementa sta spojena in nameščena na nosilcih.
- Namestitev preostalega dela se začne s tega pladnja, pri čemer se spremlja tesnost spojev.
- Čepi so nameščeni vzdolž robov montiranih žlebov.
Nazadnje se sestavi odtočna cev od lijaka navzdol. Vsem krivinam v območju temeljev ali izboklinam gradbene škatle se izognemo s koleni.
Kako se izogniti napakam pri namestitvi
Da bi drenaža delovala v celoti, je pomembno, da se izognete pogostim napakam pri vgradnji PVC drenažnega sistema.
- Napačna določitev prepustnosti žlebov in lijakov. Posledično se sistem ne bo mogel spoprijeti s količino meteorne vode in jo bo prelil. Vsi izračuni se izvajajo v fazi načrtovanja strehe. Pri tem je pomembno upoštevati površino pobočij, njihov kot naklona, vrsto strešne kritine in povprečno količino letnih padavin v regiji.
- Brez nagiba pladnjev proti lijaku. Če so žlebovi postavljeni točno vodoravno, bo voda sedela v žlebovih in preprosto prelivala čez rob. V hladnem vremenu bo to vodilo do zaledenitve in nadaljnje okvare sistema pod težo ledu.
- Montaža žlebov, nagnjenih proti ali stran od stene hiše. Tudi voda se bo prelila.
- Nepravilen previs rampe nad pladnji. Če zavzame več kot 1/2 širine žleba, hitrost odtekanja vode s strehe ne bo omogočila, da bi v celoti vstopila v pladnje. Spet se bodo prelili odtoki.
- Odtočna cev je preblizu stene hiše. Prvič, to lahko privede do vibracij elementa ob okvir stavbe. Drugič, možno je, da se stena hiše zmoči zaradi odtekanja deževnice.
Ob upoštevanju morebitnih napak pri delu in ob upoštevanju vseh pravil namestitve lahko poveljnik hitro sestavi polivinilkloridni odtok in zagotovi njegovo dolgoročno nadaljnje delovanje.
